[我在工地的日子(1)]高难度塔吊拆卸过程记[图]

时间:2006-9-5点击:2066次

栏目简介:
记录在工地的经历,讲述在工地的故事。“我在工地的日子”栏目欢迎战斗在生产第一线的同志们不吝赐稿,让大家走近工地,更了解工地生活中的喜怒哀乐与酸甜苦辣。本期先推出第一篇,其他同志,加油啦!



我在工地的日子(1)高难度塔吊拆卸过程记
2006年5月8日 晴
鸿隆广场项目的外部装修工作进展迅速,终于到了拆卸塔吊的时候。由于塔机在安装完成后,建筑物的图纸做了一些修改变更,塔机与建筑物外墙距离空间很小,不能满足拆卸时的要求,使得4#、5#塔机具有一定的拆卸难度。为此,机械公司的相关人员会同项目部的领导多次到现场进行了仔细的察看,最后由机械公司制定出塔吊的拆卸方案。在机械公司的拆卸工人与现场指挥人员的默契合作下,5#塔吊于4月29日被顺利拆卸,4#塔吊则在今天被顺利拆卸。

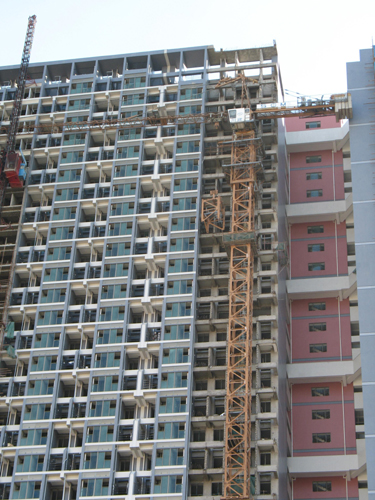

图1


现将拆卸过程作简要说明:如图1所示:塔身离外墙边非常近,塔机上部的平衡臂、回转平台和顶升工作平台竖直方向投影已经落在外墙边线以内,因此,在降塔机之前应先将投影落在外墙边线内的部件拆除,待拆除完后再恢复。同时还需将塔机口处预留的板筋切除,按规范预留搭接长度。此外,为确保作业人员安全,在拆除的工作平台处用麻绳和彩条加以防护和标识;

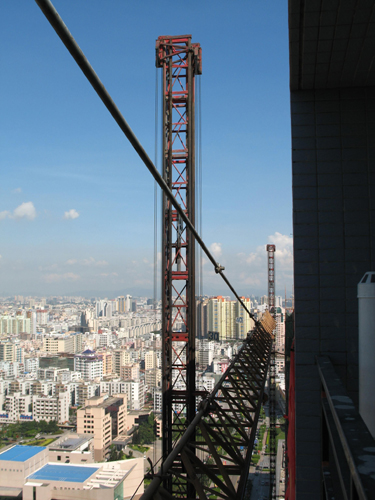

图2


如图2所示:由于受到场地和塔机离墙距离的限制,降塔机时起重臂只能从施工电梯和外墙之间穿过,此时60m长的起重臂几乎无回旋的余地,对拆卸人员的技术和耐心都提出了较高的要求。另外,随着起重臂的下降,施工电梯的附墙杆件和进层门应先行拆除,待塔机拆卸完成后再恢复施工电梯的使用,这项工作得到了项目部电工班的积极配合;

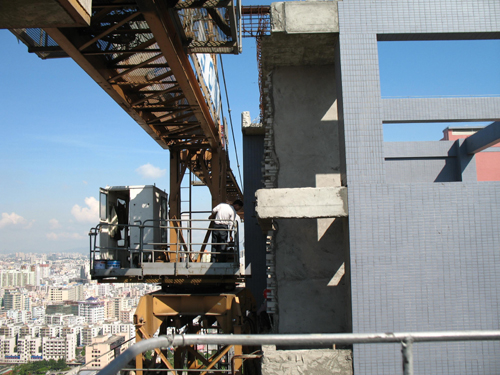

图3


如图3所示:塔身一节一节往下卸,当塔身降到裙楼六层高度(28m左右)时,由于裙楼的外墙边线比塔楼外墙边线更加靠近塔身,此时,塔机无法自卸,需用大吨位吊车协助拆卸——先卸起重臂,再卸对重,最后卸剩余的塔身。

从表面上看,我们可能体会不到拆卸的难度,不妨看一下塔机的现场参数:1、起重臂长60m,如果不穿过施工电梯拆卸,起重臂的竖向投影将落在现场以外,给路上的行人和车辆带来安全威胁。另外,60m长的起重臂转动1度,起重臂末端将移动1m左右,因此在拆卸过程中必须将起重臂固定好,避免突然的转动将外墙装饰破坏;2、塔机总高度131.8m,在这样的高度有时风是很大的,特别是在海边,这给作业人员带来了安全上的威胁,同时,由于塔身的轻微晃动也增加了作业人员操作上的难度;3、拆卸过程中的****无附着高度为52.8m,安全规范的要求是不超过30m,拆卸时必须严格控制好塔身的平衡;4、配重块19.3t,当塔机拆卸到28m的高度时,用汽车起重机先将起重臂拆除,此时由于配重块的作用,塔身的受力情况是“大偏心受压”容易失稳,除需进行塔身的强度验算外,起重臂和配重块拆卸时还要防止产生较大的抖动,以保证剩余塔身不失稳。

虽然拆卸的过程具有一定的难度,但由于事先经过了多次的现场勘察,制定了有效、可行的拆卸方案,再加上机械公司相关人员的丰富经验和专业精神,两次塔吊的拆卸都非常成功。(☆ 廖绍昌 文/图 )
