工程进度快报(七月份)[图]

时间:2006-9-5点击:1955次

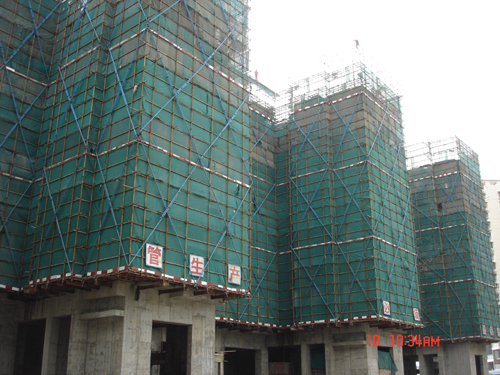

◆ 绿海名居工程: 2A栋已完成十层墙柱及十一层梁板砼;2B和6栋已完成十一层墙柱及十二层梁板砼;1A、1B和1C栋已完成十二层墙柱及十三层梁板砼;2C栋已完成十三层墙柱及十四层梁板砼;4、5A和5B栋已完成十五层墙柱及十六层梁板砼;3栋已完成十六层墙柱及十七层梁板砼;幼儿园的基础承台已经完成。(☆ 绿海名居项目部 曾佳锐/图)

◆ 石岩镇第二期同富裕工业园2#地块综合楼工程:基础承台已经完成,开始进行首层墙柱的施工。6月29日~7月25日完成的工作量包括:挖基础土方2371.46m3,回填土方3450m3;制作钢筋67.5T,安装钢筋55T;制作安装模板562㎡;浇筑混凝土321m3。(☆ 施工技术部 石岩镇同富裕综合楼项目部)
