工程进度快报(八月份)[图]

时间:2006-9-5点击:1952次

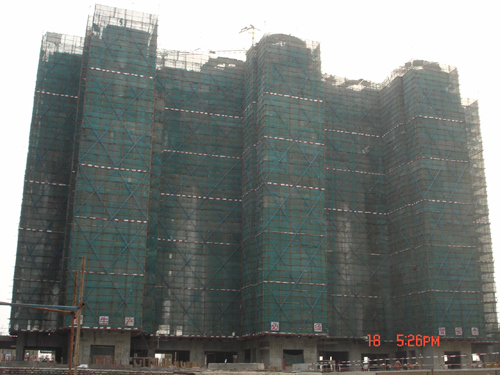

◆ 绿海名居工程:截止至8月18日,1号楼三个16层的单元均已封顶;2号楼A单元(16层)混凝土已浇灌完成至十六层板,差屋面层; B单元(17层)混凝土已浇灌完成至十六层板;C单元(17层)已封顶;3号楼(18层)已封顶;4号楼(23层)混凝土已浇灌完成至二十一层;5号楼两个23层的单元,混凝土均已浇灌完成二十一层;6号楼(18层)混凝土已浇灌完成至十六层。预计9月上旬全面封顶。墙体砌筑、抹灰:各班组已于7月上旬陆续进场,完成施工准备,各栋砌筑工程已经全面开始。(☆ 绿海名居项目部曾佳锐 文/图)

◆ 石岩镇第二期同富裕工业园2#地块综合楼工程:主体三层梁板砼已经浇灌完成。(☆ 同富裕项目部)
